| 海纜被牽引上岸時情景 鐘巍巍攝 |
中國日報中國在線消息:
3月17日15時28分,經過6天多的敷設,海南聯網工程第一條海底電纜在岸上牽引機的拉動下,登陸海南澄邁縣橋頭鎮林詩島終端站。
這根全長32千米的超高壓牛皮紙絕緣充油電纜,將使海南電網與南方電網主網連接起來,使海南電網告別孤網運行的歷史。
“海南人民等待多年的聯網夢想,終于在這一刻得以實現?!焙D想娋W(wǎng)公司總經理尹煉激動地說。

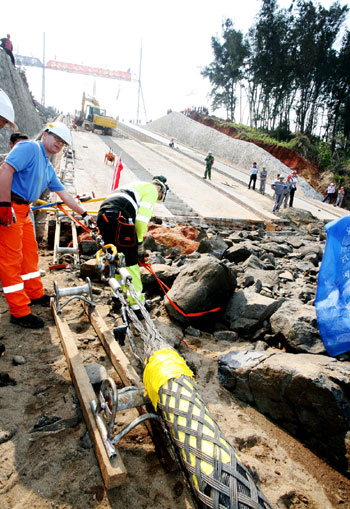

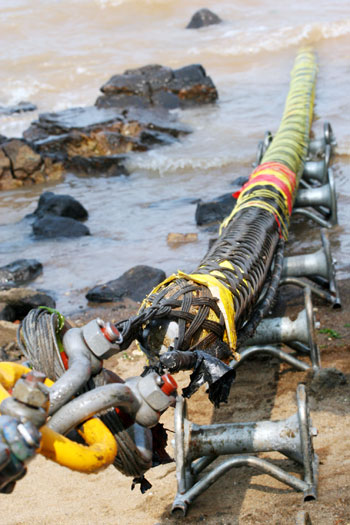

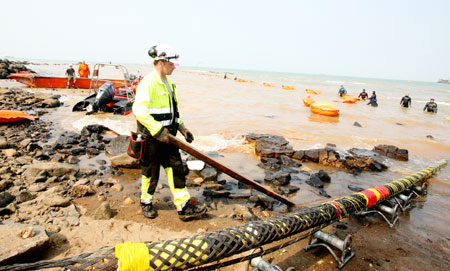

17日上午10時,記者來到林詩島終端站,海上一艘從廣東徐聞出發的敷纜船正朝林詩島緩緩駛來,并不斷從船尾“吐”出海纜。中午12時,敷纜船離林詩島終端站大約1000米時,將送出的電纜切斷后形成終端,裝好封口,由小船慢慢地牽引著不斷向岸邊靠近。下午3時,海纜到達岸邊后,工作人員將浮包拆除,電纜自然下沉,放置在預定的電纜路由上。下午3時28分,陸上的牽引機將海纜緩緩地牽引出水面,岸上海上一片歡騰。
據介紹,這根海纜的直徑為14厘米,其中還附帶一根4厘米的通信光纜,將有望為海南省電力系統、電信及國防等部門提供通信服務。第二根海纜下周開始敷設,預計下月初可完成全部海纜的敷設工作。
南方電網超高壓輸電公司副總經理尚春透露,目前南方電網公司正在進行海南聯網工程擴建項目的可研報告,預計年底完成,有望在2年—3年內啟動擴建項目的建設,將再敷設3根海纜,進一步提高海南電網的運行可靠性和供電質量。
據悉,海南聯網工程于2005年10月經國家發改委正式核準開工建設,總投資近25億元,是我國第一個500千伏超高壓、長距離、大容量的跨海聯網工程,也是世界上繼加拿大之后第二個同類工程。
編輯:段若蘭 來源:中國日報海南記者站 (記者黃一鳴 通訊員張中寶 韓海光)
